récapitulatif de l'avancée du gîte communal

Récapitulatif de l'avancée des travaux au 06 août 2026

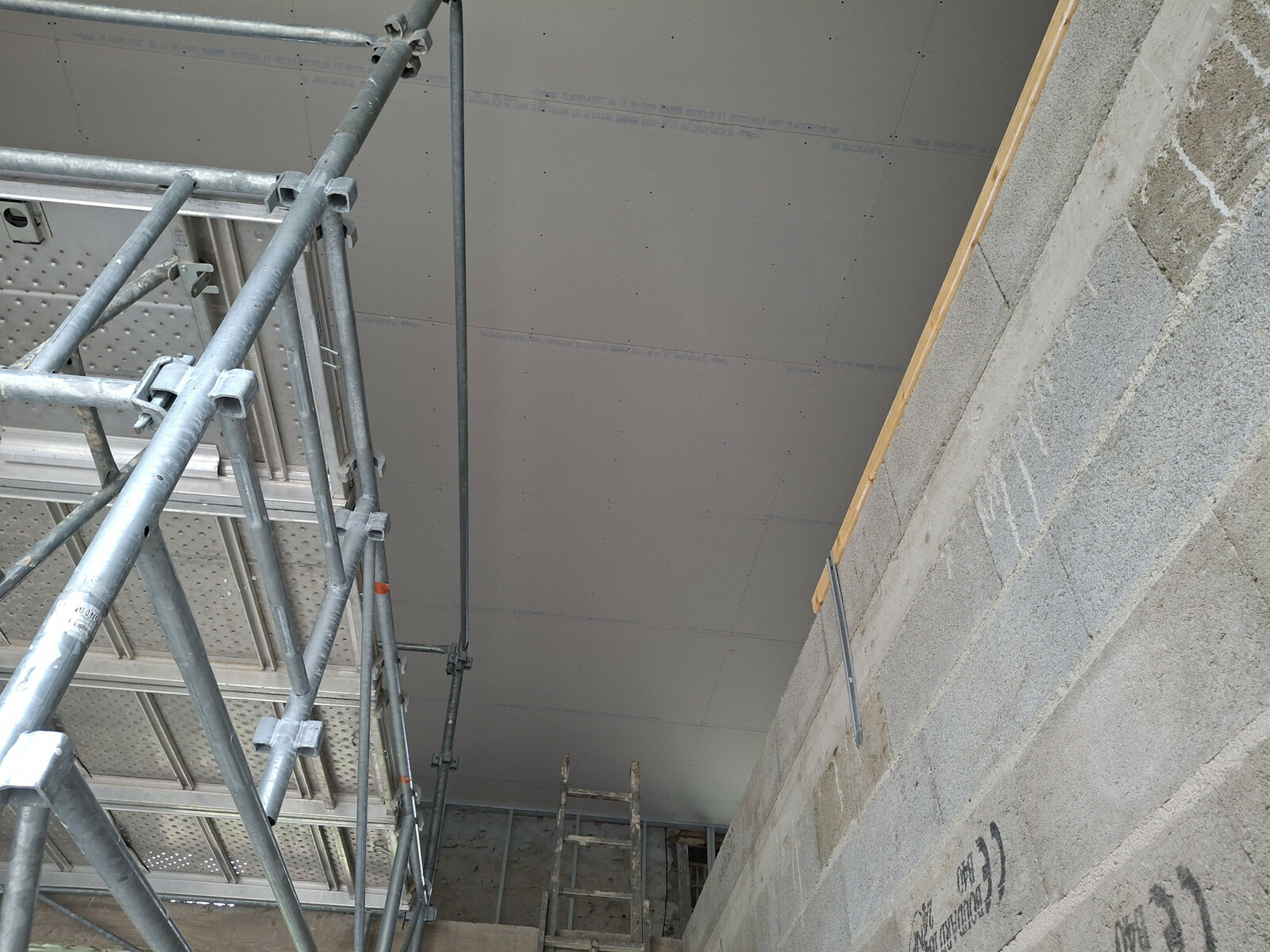

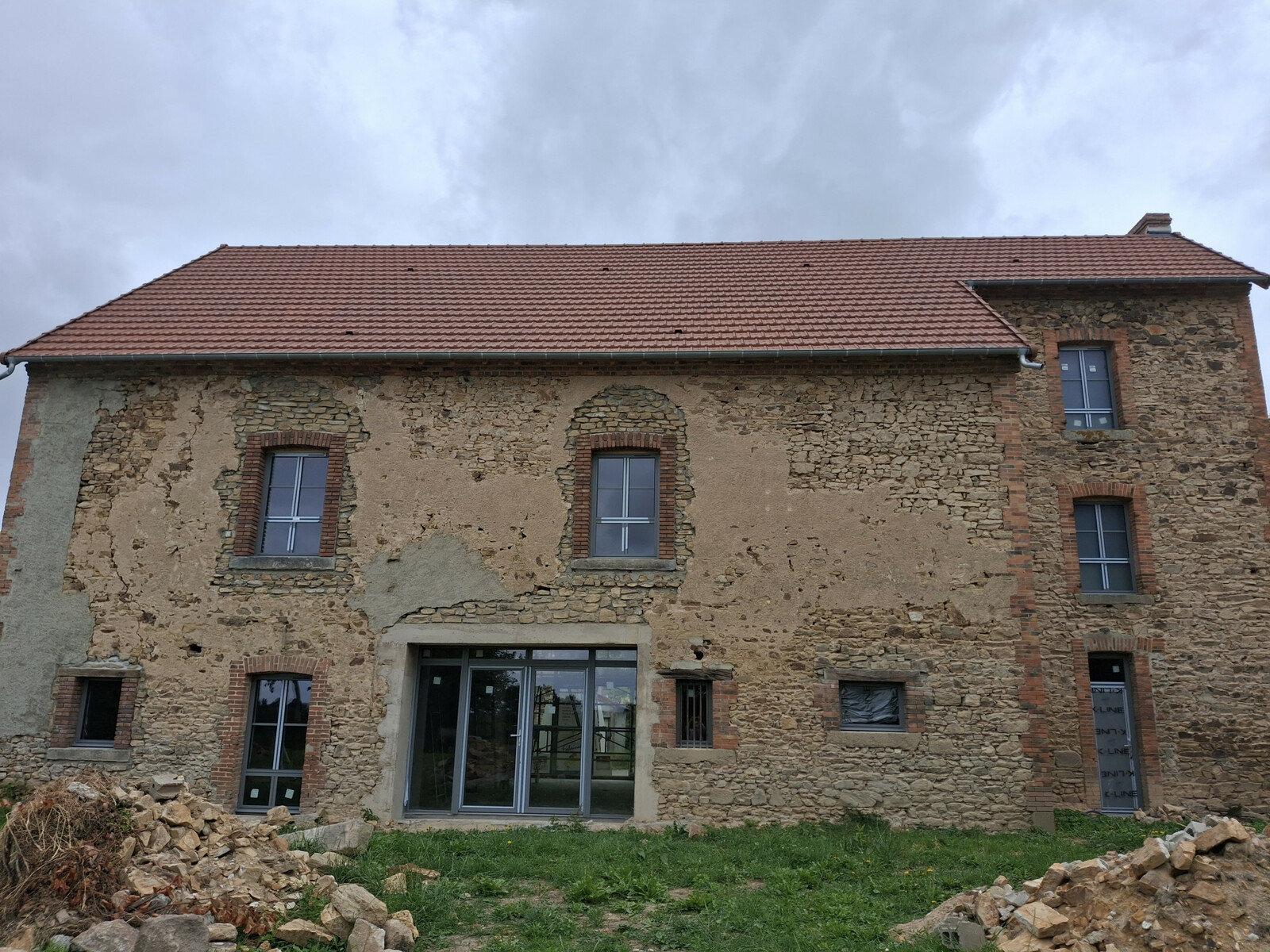

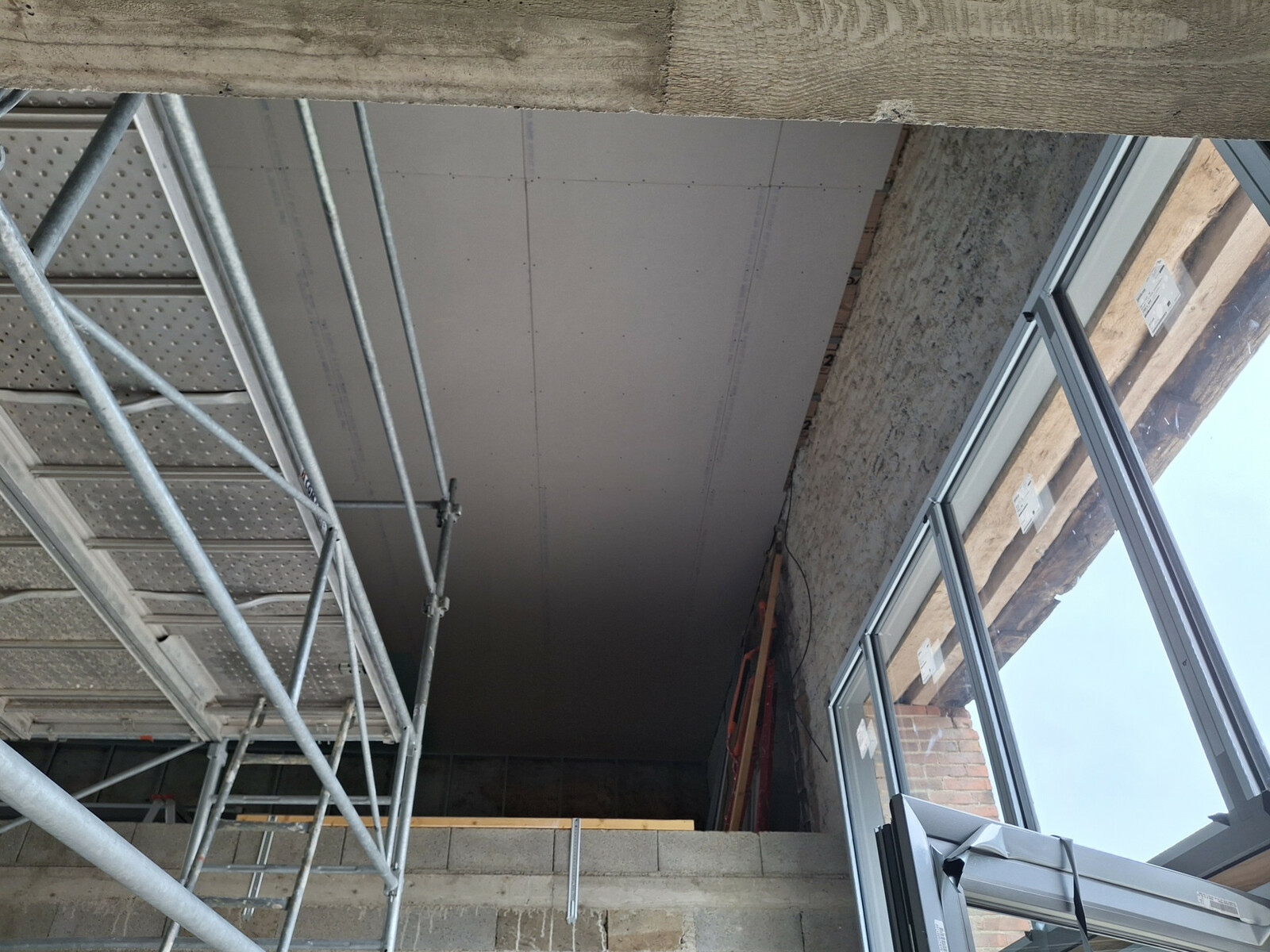

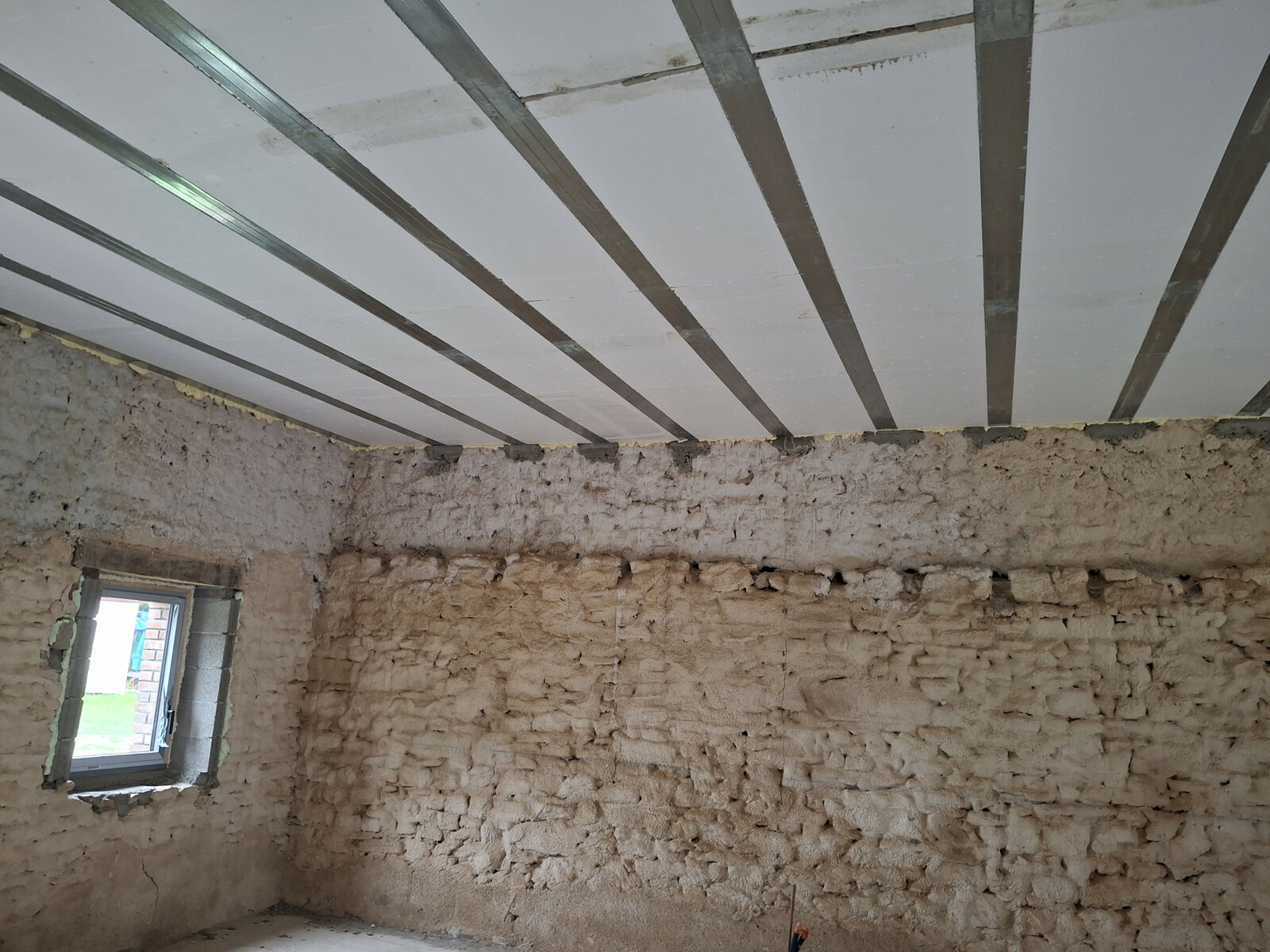

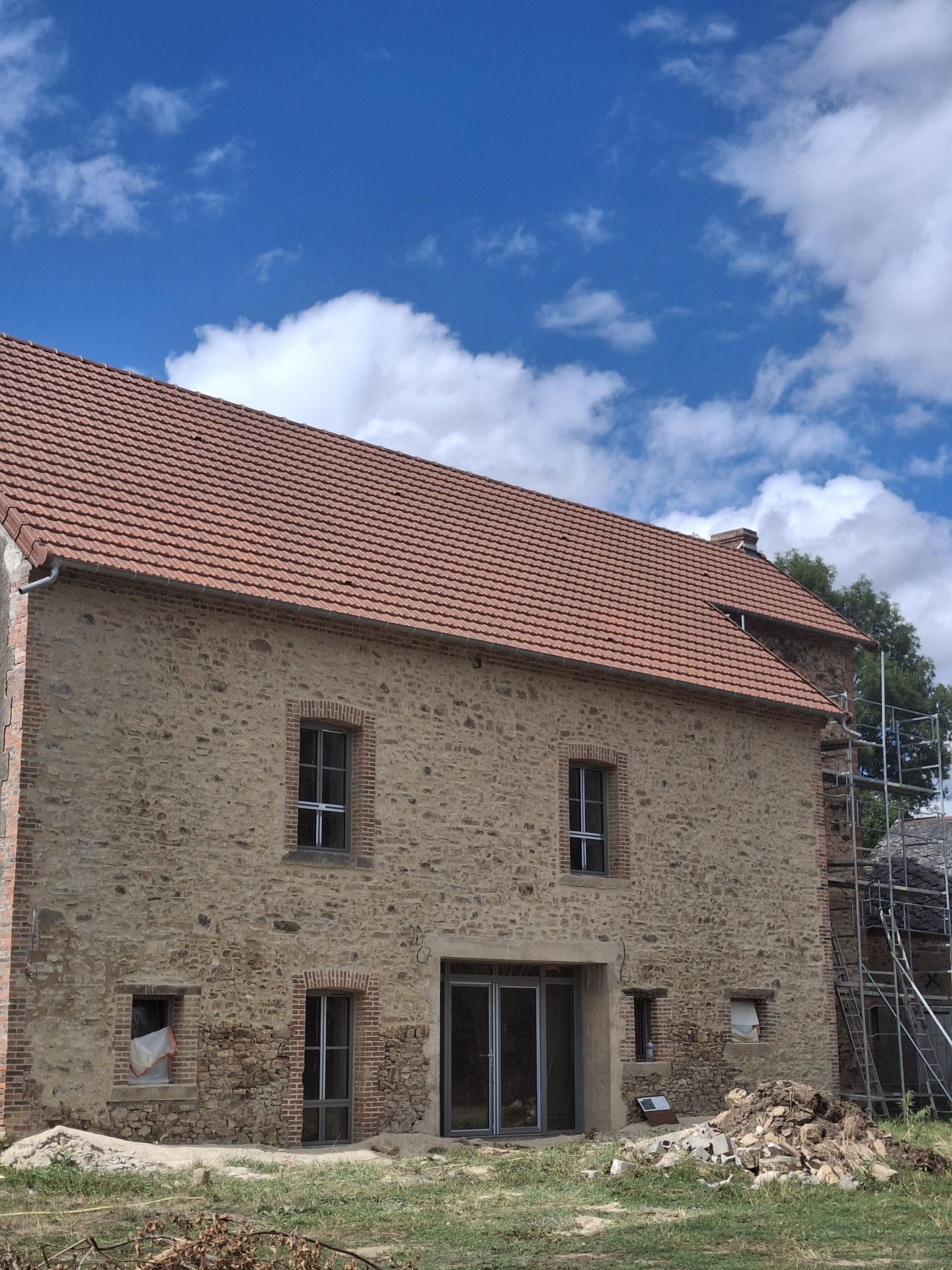

Au 6 août 2026, 48.32% du marché est payé.

La commune a touché les premiers versements de subventions (104 714.23€ de la DETR et 21 688.88€ du Fonds Vert). Une demande de 7 500€ d'avance à été faite à la région soit 50% du montant total de cette subvention. La demande de subvention FEDER (Europe) est en cours de traitement par les instances compétentes. Une nouvelle demande de versement DETR est en cours d'élaboration.

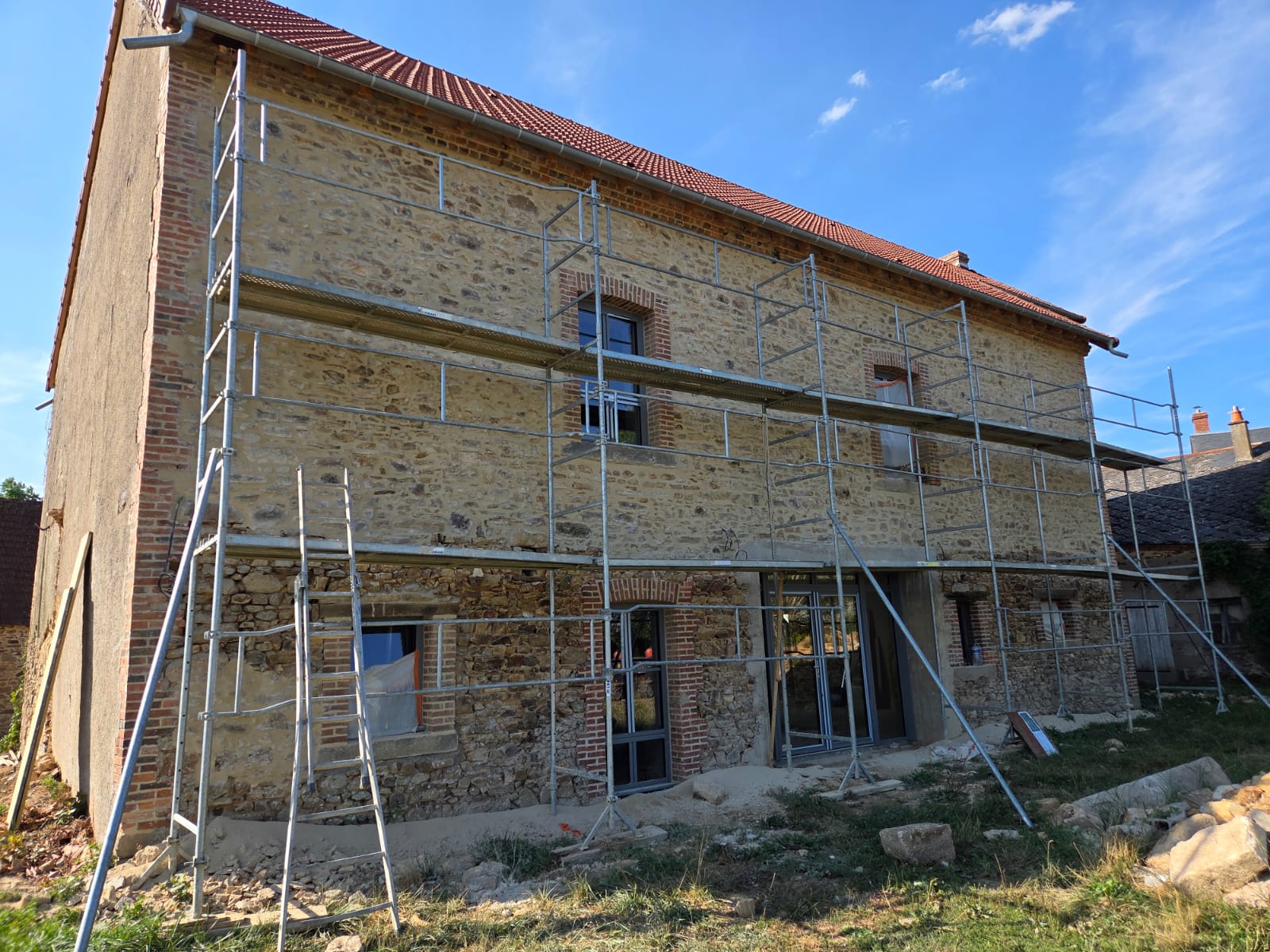

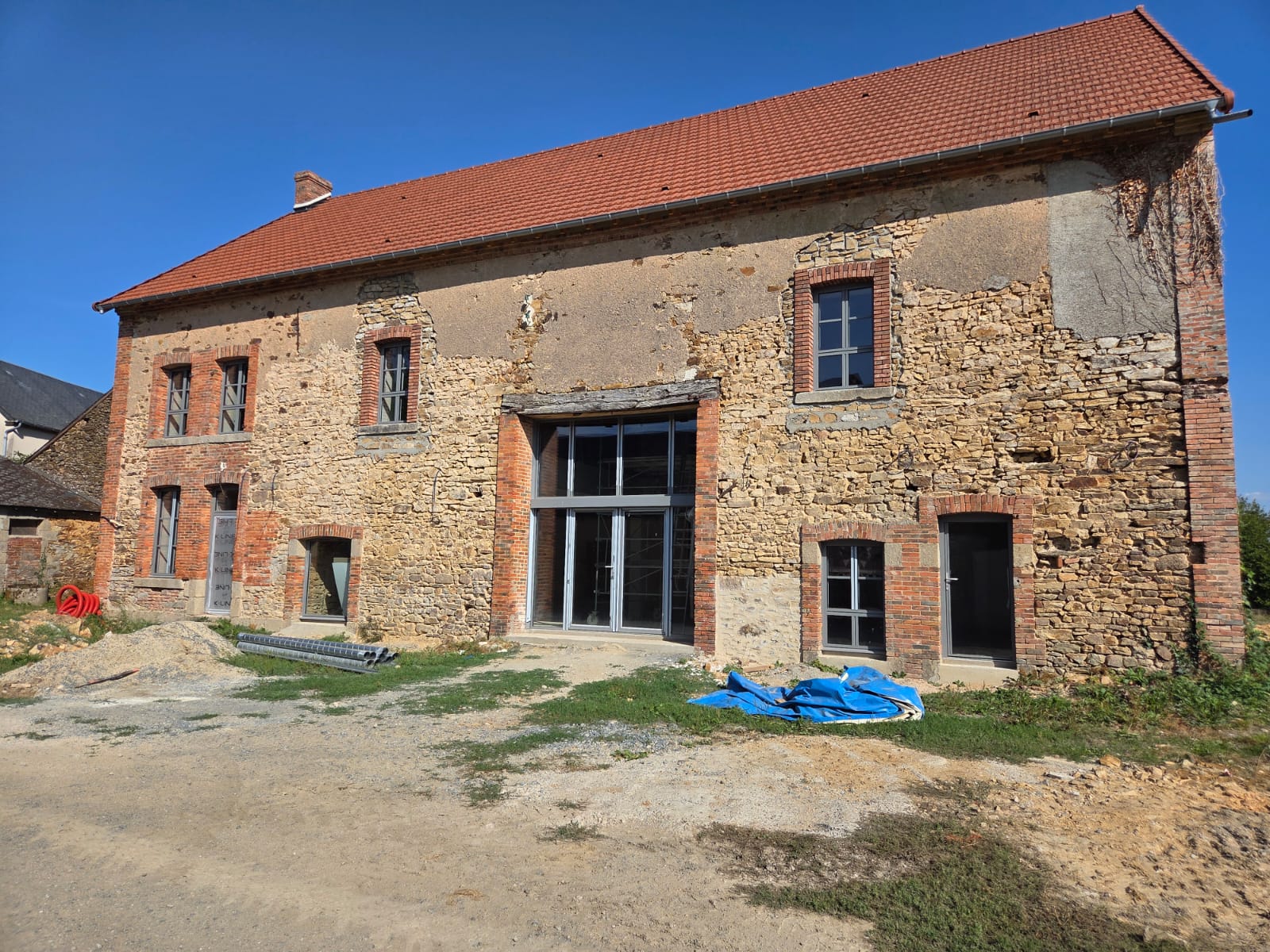

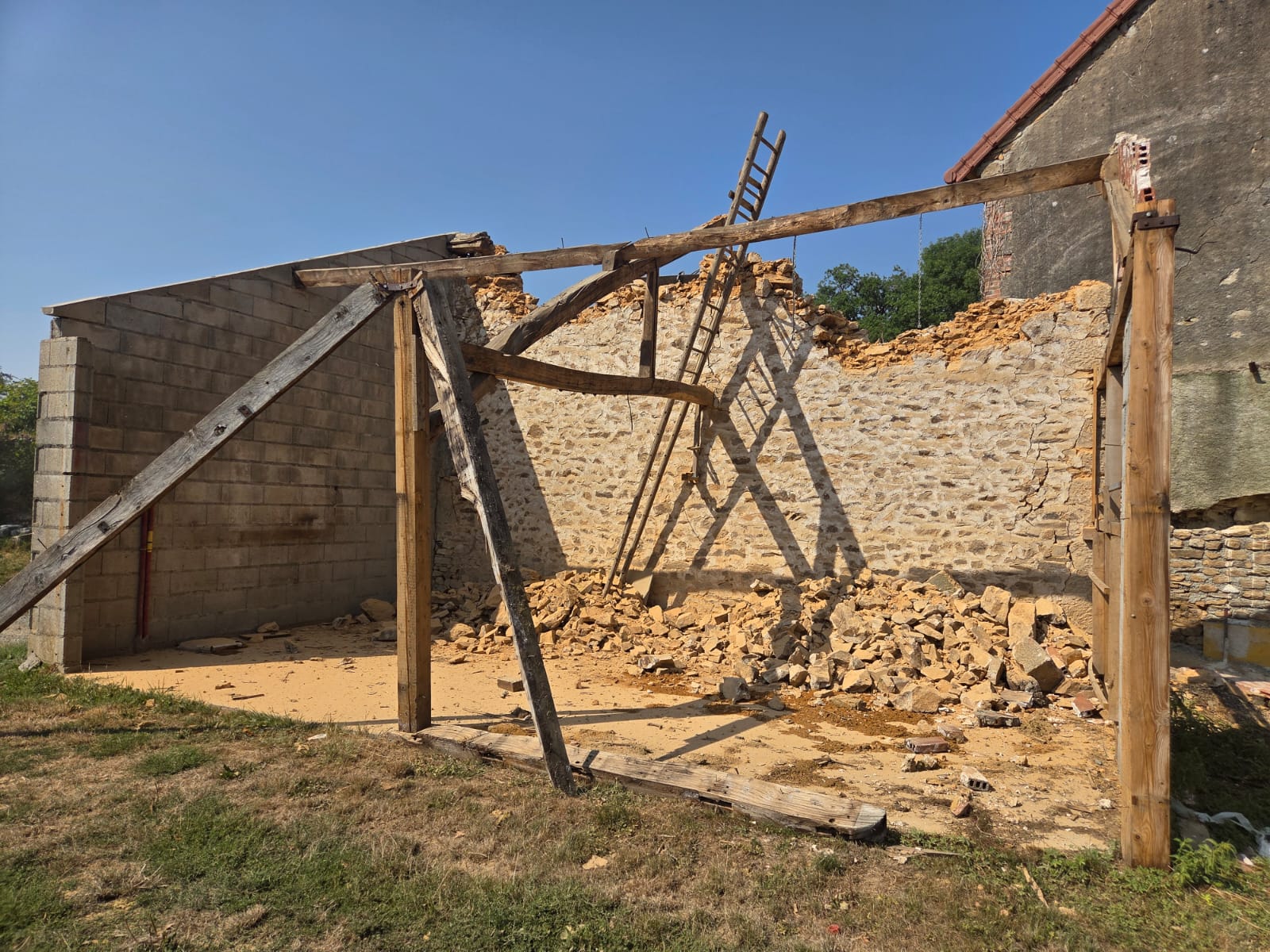

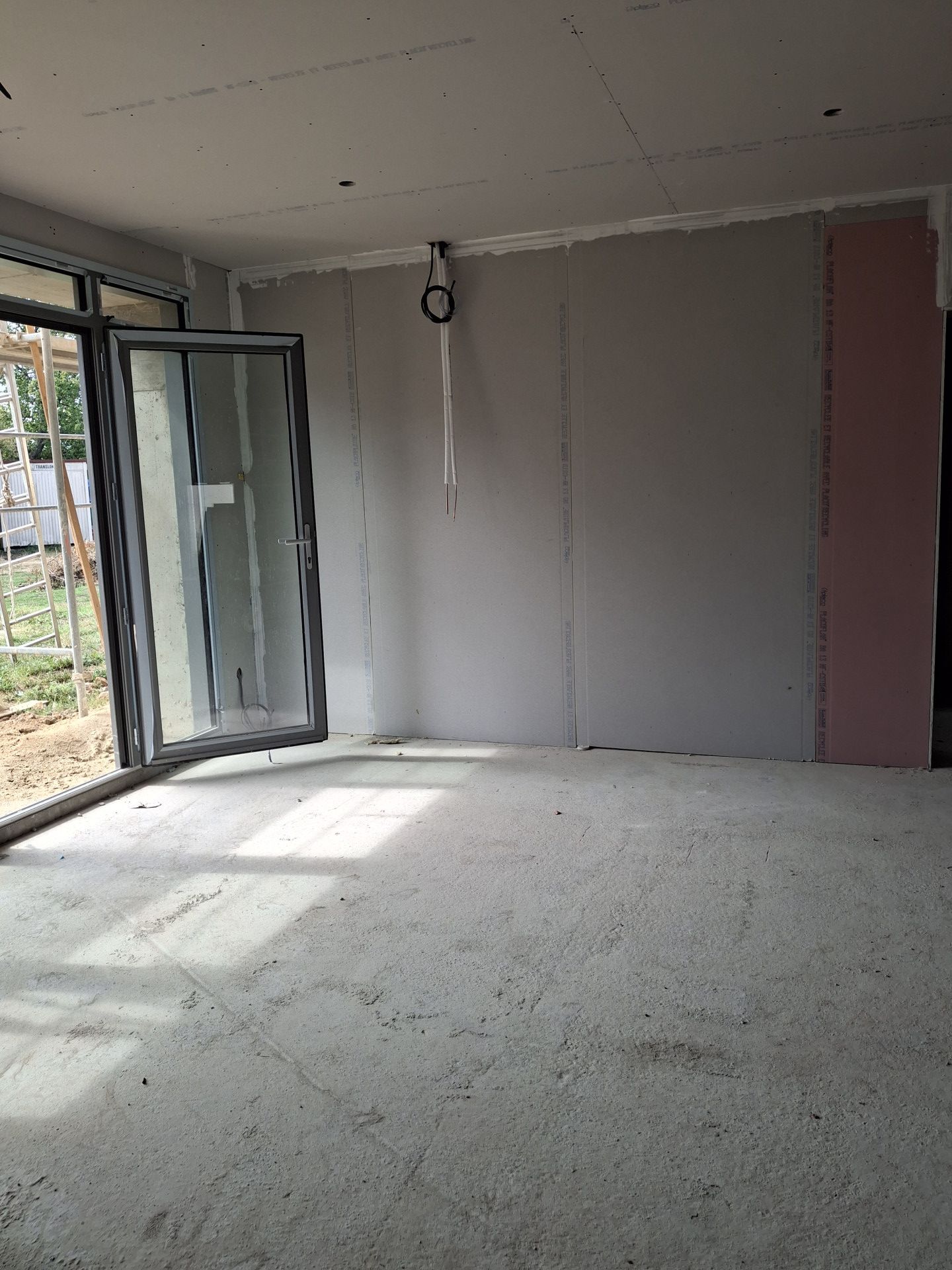

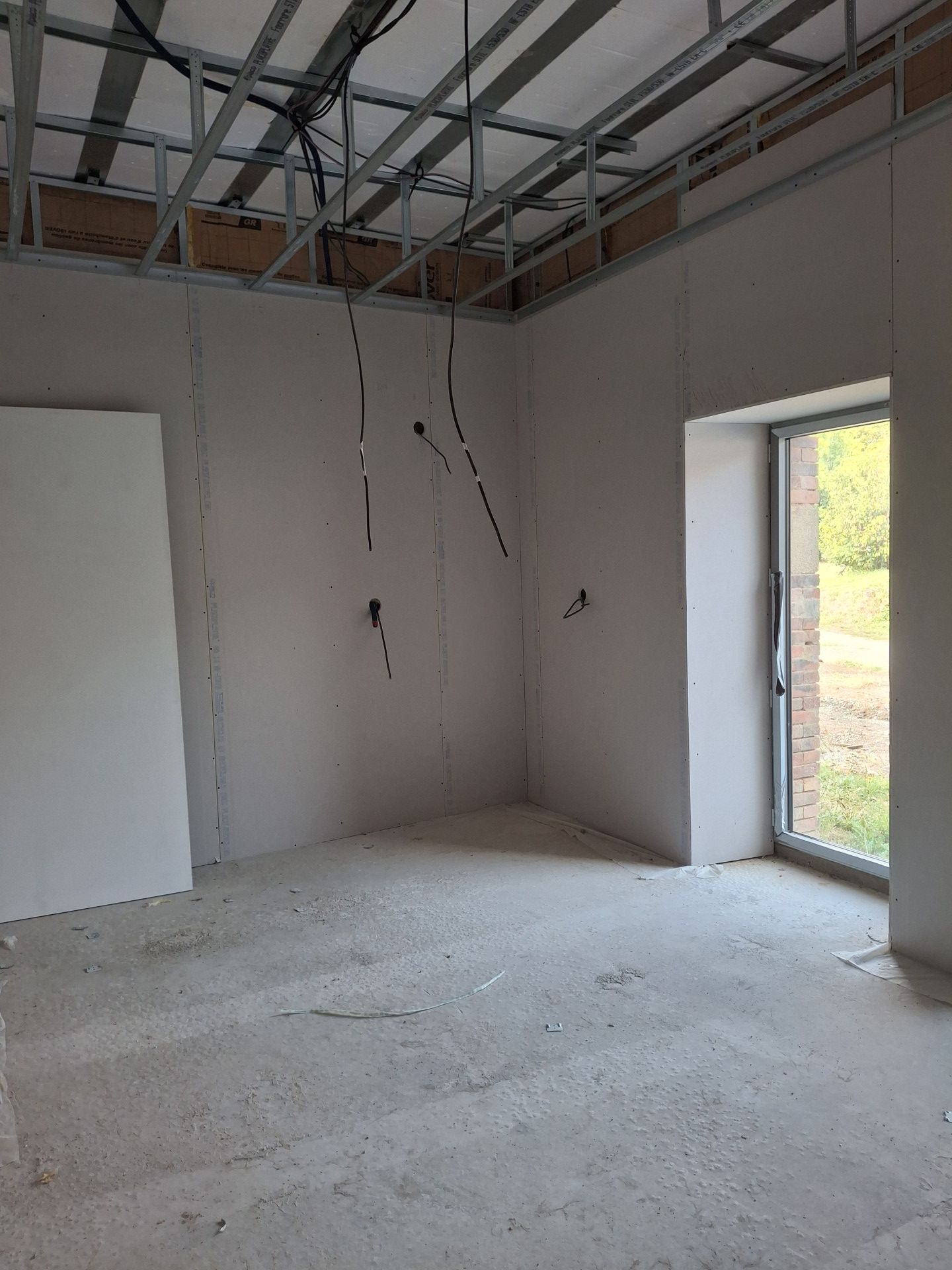

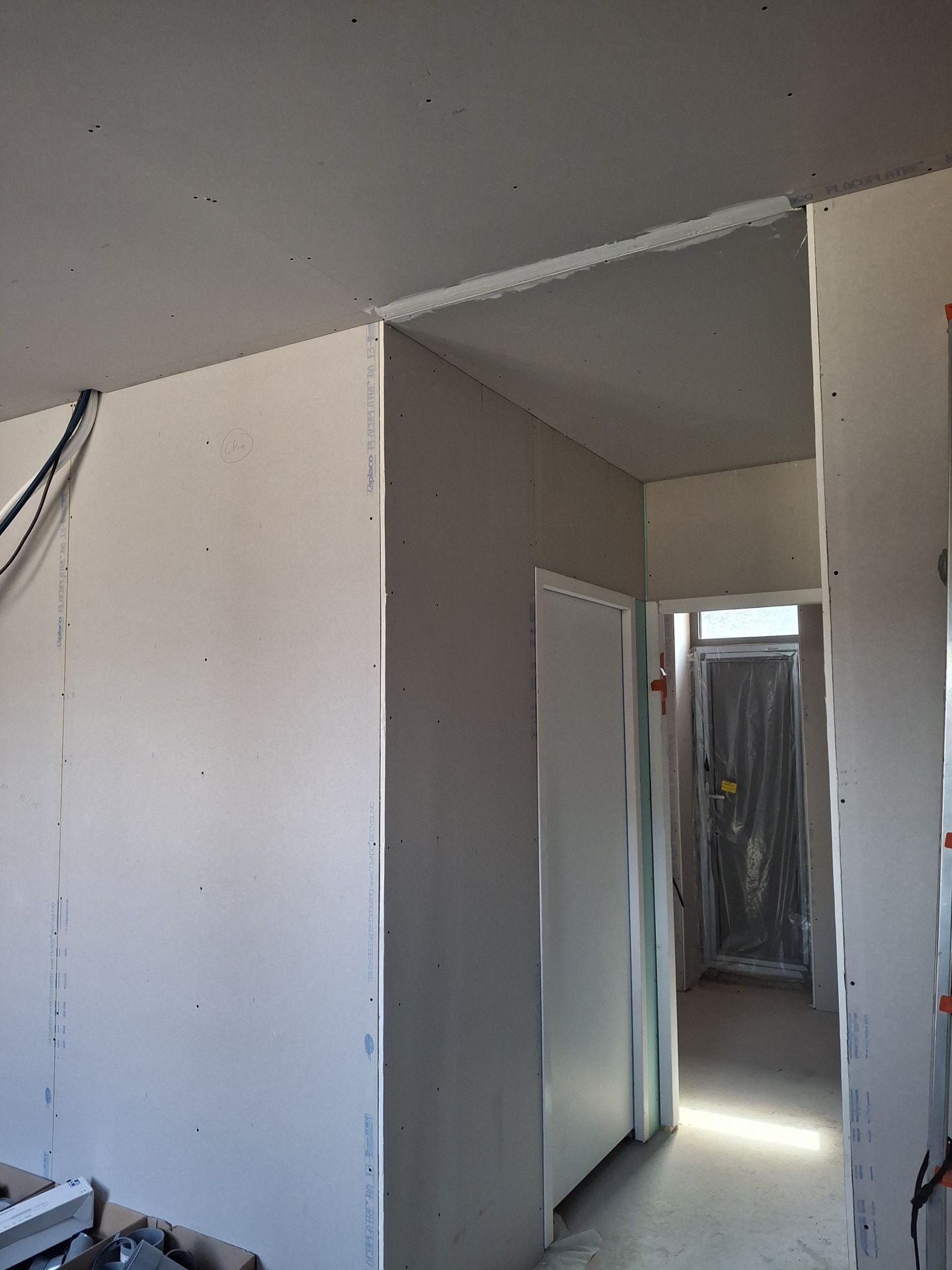

Les travaux continuent d'avancer sans retard notable sur l'échéancier prévu. Le hangar communal a été détruit pour améliorer la vue et le confort des futurs locataires. Les menuiseries intérieures et extérieures sont en cours. L'éléctricité a également démarré.

Récapitulatif de l'avancée des travaux au 10 Juin 2026

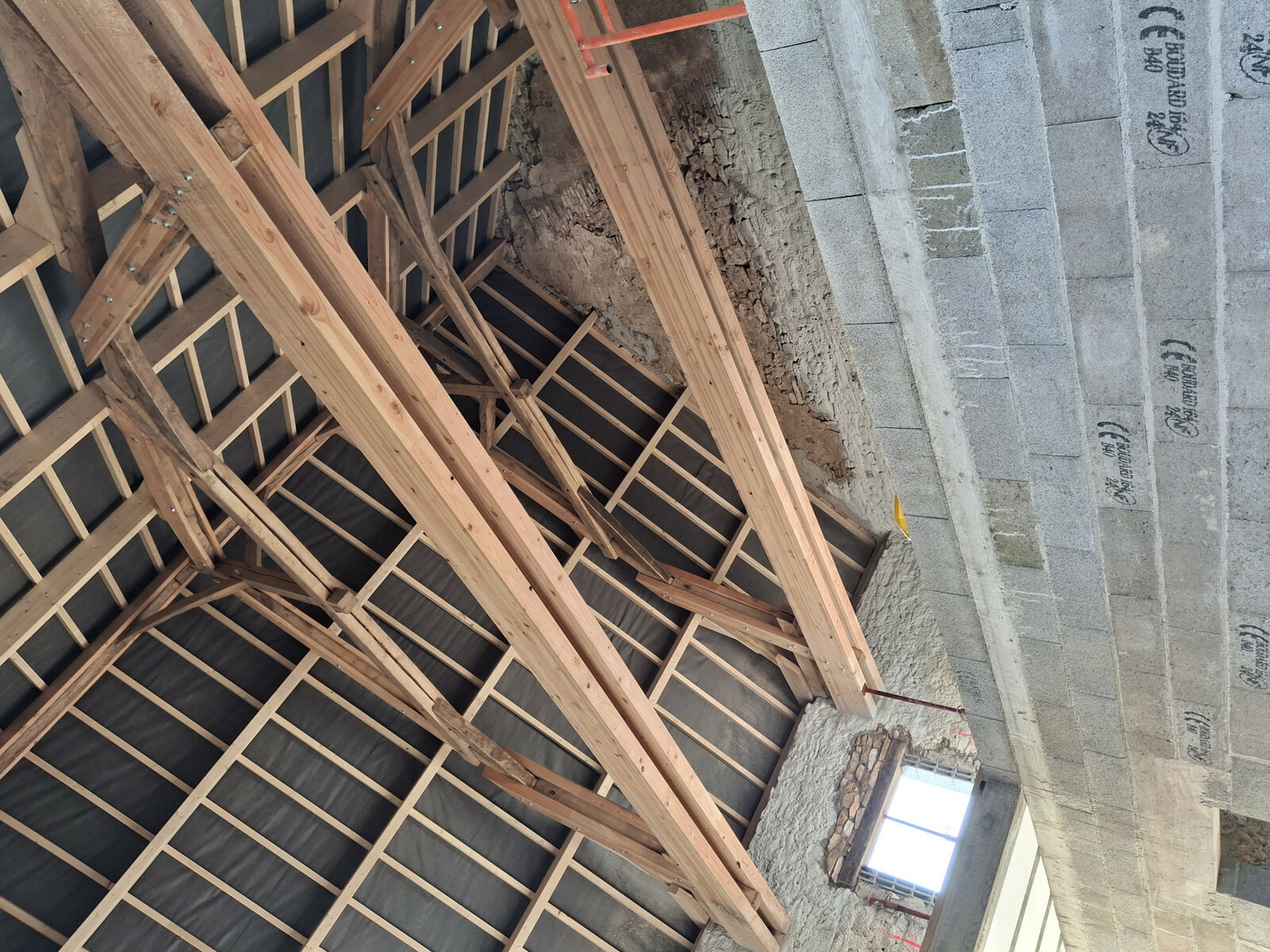

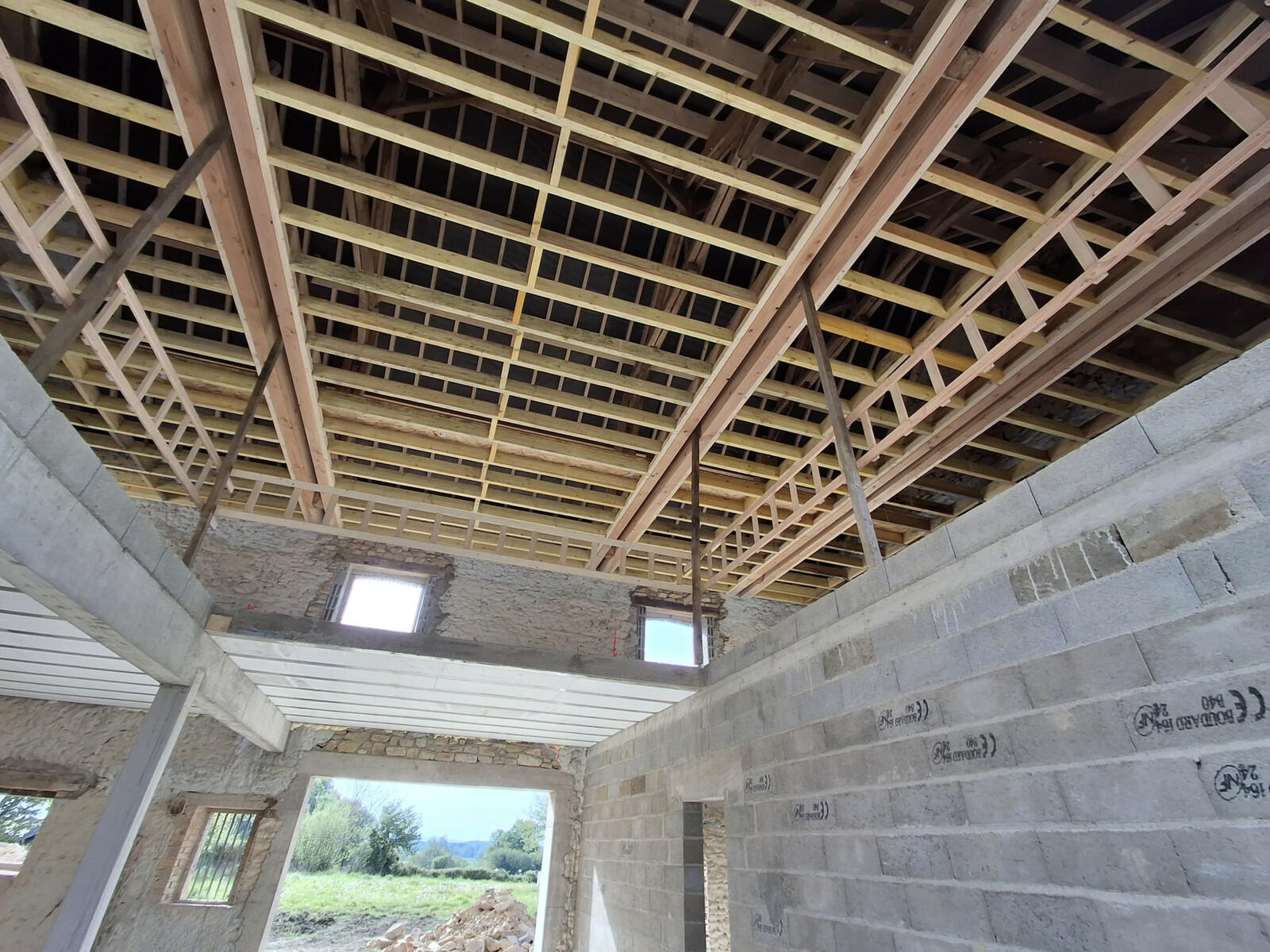

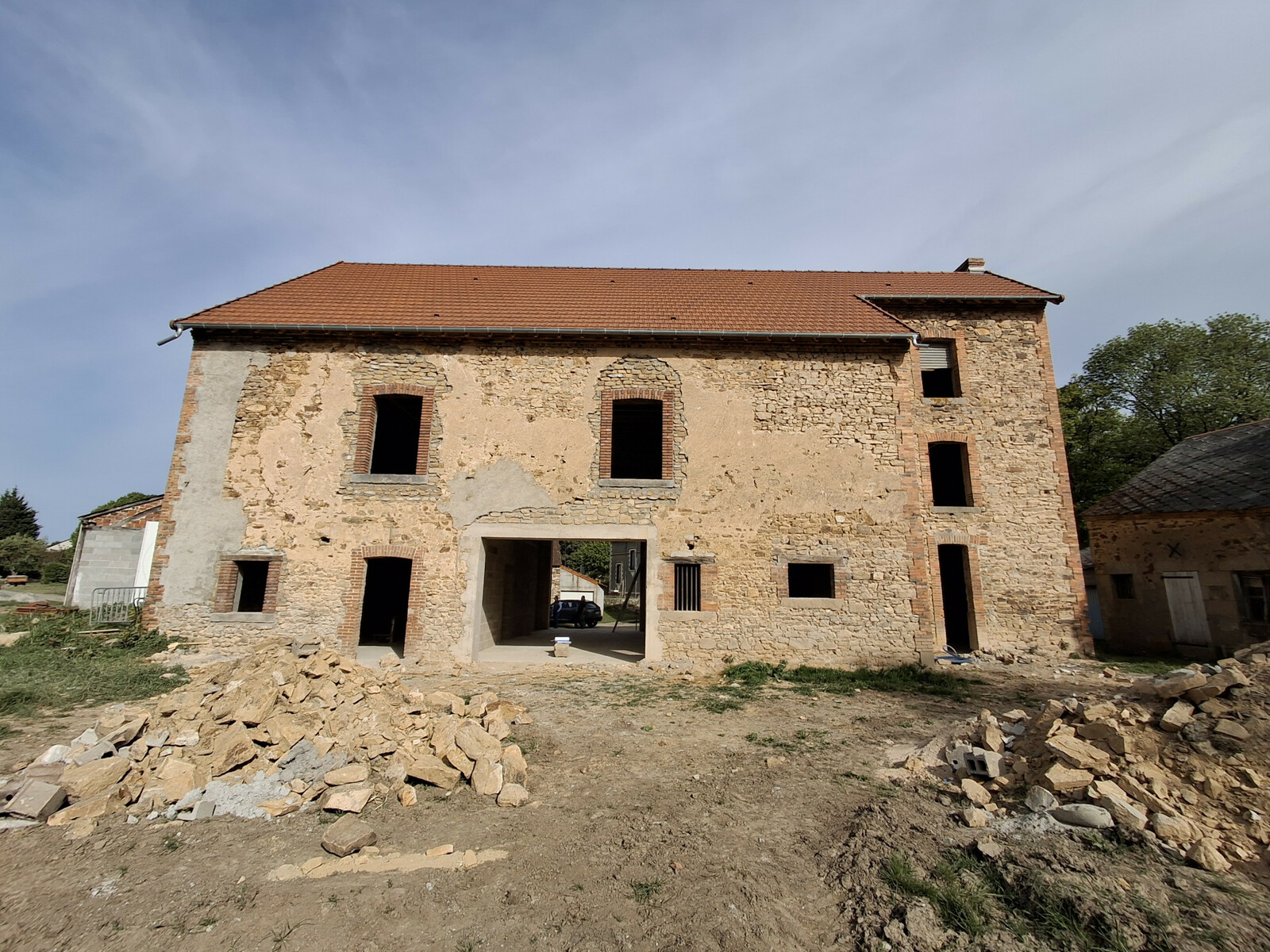

Les travaux ont donc commencé en octobre 2025 sur le bâtiment « Chartron » pour le transformer en gîte de groupe communal de quinze places. Les travaux, suivis par le cabinet « Spirale » de GUERET, avancent plutôt bien. Comme vous avez pu le voir le toit a été changé et les ouvertures extérieures ont été reprises et fermées. Même si un retard d’un mois a été enregistré au sujet des menuiseries extérieures, celui-ci a pratiquement été rattrapé et la fin des travaux est toujours prévue pour fin 2026.

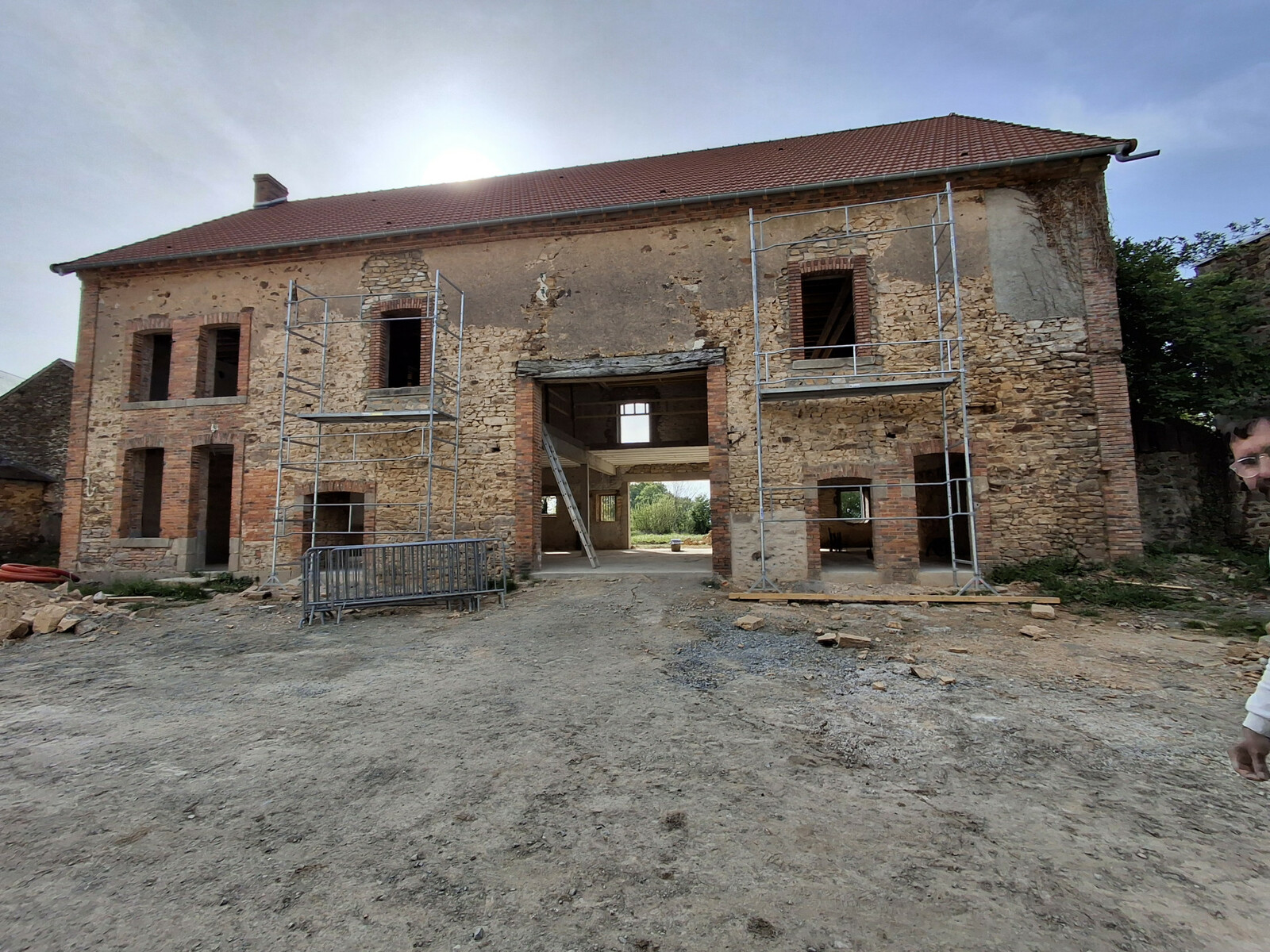

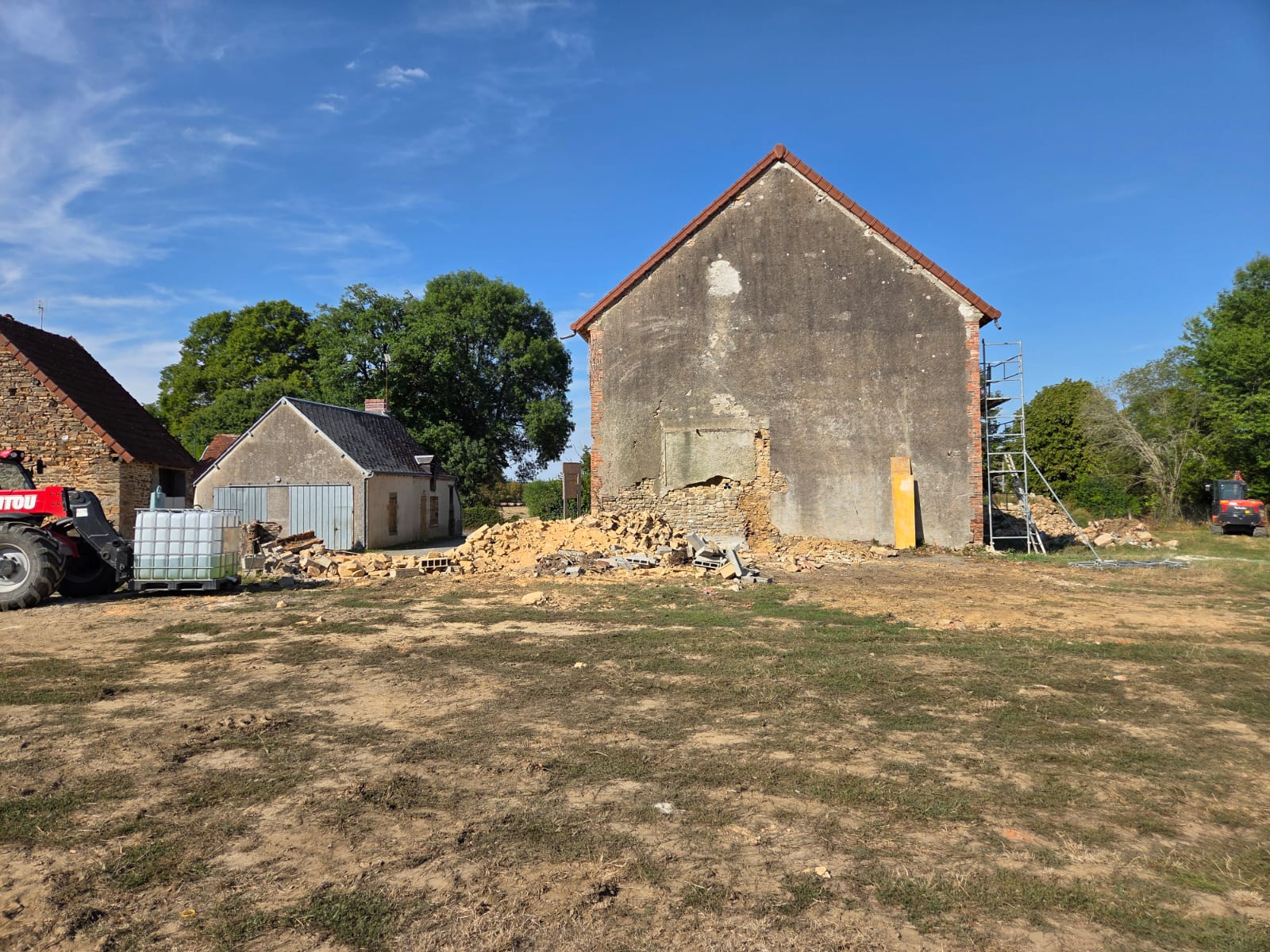

En parallèle, nous avons établi une demande de démolition pour le hangar municipal attenant au bâtiment Chartron, afin de pouvoir aménager et embellir les abords de ce bâtiment destiné à accueillir des visiteurs dans le meilleur des cadres. Il faudra ainsi prévoir de clôturer le terrain situé à l’arrière du gîte, ce qui permettra de sécuriser le séjour des enfants et des animaux.
